MÔ TẢ DỰ ÁN
Dự án Nhà máy điện gió Hiệp Thạnh 78MW được Bộ Công Thương phê duyệt bổ sung quy hoạch ngày 04/12/2015 tại Quyết định số 13309/QĐ-BC, bao gồm 2 vị trí V1-5 và V1-6 trên bản đồ quy hoạch điện gió ngoài khơi tỉnh Trà Vinh; do Công ty cổ phần năng lượng tái tạo Ecotech Trà Vinh làm chủ đầu tư.

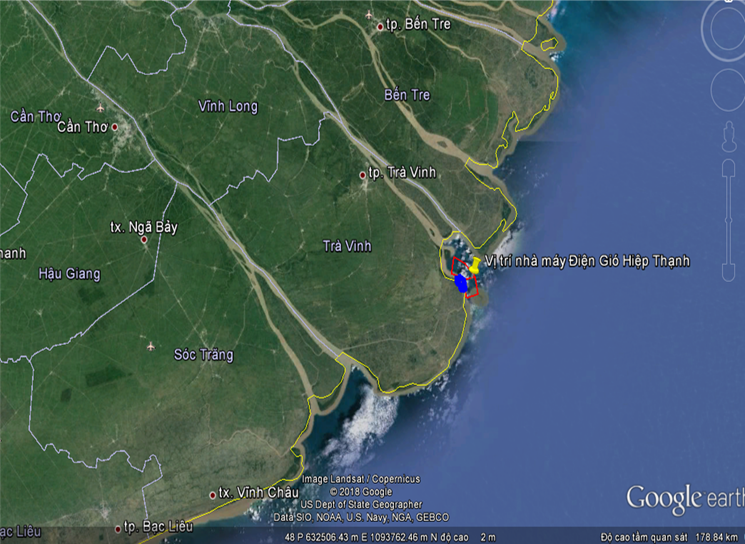

Địa điểm thực hiện dự án tại Ấp Bào, xã Hiệp Thạnh, thị xã Duyên Hải, tỉnh Trà Vinh.
Tổng diện tích sử dụng đất của dự án khoảng 530ha, trong đó diện tích sử dụng mặt biển là 496,90 ha và diện tích sử dụng trong đất liền là khoảng 33,1 ha. Phần diện tích trong đất liền được dành cho xây dựng trạm biến áp (TBA) 110kV và đường dây đấu nối, đường giao thông, nhà điều hành,….
Với tổng công suất thiết kế 78MW, dự án sử dụng 18 trụ tua-bin gió tích hợp các trạm compact bên trong mỗi tua-bin. Tổng vốn đầu tư của dự án là 4.206 tỷ đồng.
Dự án là một trong những dự án điện gió ngoài khơi đầu tiên được thi công tại tỉnh Trà Vinh với sản lượng điện gió sạch sản xuất sản xuất hàng năm trung bình đạt 294,440GWh/năm, được phát lên lưới điện quốc gia thông qua TBA và đường dây 110kV.
Thông qua sản xuất và cung cấp năng lượng điện sạch, dự án góp phần giảm thiểu sự phụ thuộc của Việt Nam vào nguồn nhiên liệu hóa thạch nhập khẩu và gây hại cho môi trường, qua đó giảm 123.500 tấn khí thải CO2 mỗi năm.
Bên cạnh những ích lợi về môi trường, sự phát triển của dự án cũng sẽ cung cấp các cơ hội việc làm và thúc đẩy du lịch, góp phần hỗ trợ phát triển kinh tế tại địa phương. Cùng với đó, thông qua các hoạt động trong khuôn khổ thực hiện trách nhiệm với cộng đồng, dự án cũng hướng tới mục tiêu hỗ trợ phát triển bền vững cộng đồng dân cư tại khu vực triển khai dự án.
Chúng tôi cam kết xây dựng dự án đúng tiến độ, với chất lượng theo tiêu chuẩn quốc tế, đảm bảo về môi trường – sức khoẻ cũng như các ích lợi xã hội cho địa phương.
MẶT BẰNG BỐ TRÍ DỰ ÁN
Các hạng mục chính của dự án:
· Xây dựng và lắp đặt 18 trụ tua-bin gió với tổng công suất dự kiến khoảng 78MW tích hợp các trạm compact bên trong mỗi tua-bin.
· Xây dựng mới trạm biến áp 35kV/110kV với công suất 63MVA + 63MVA.
· Xây dựng hệ thống cáp 35kV kết nối các tổ máy phát điện (tua-bin gió) và kết nối với trạm biến áp nâng áp 35/110kV Hiệp Thạnh.
· Xây dựng đường dây trên không mạch kép ACSR 2x240 chiều dài khoảng 13.63km, từ TBA 110kV Hiệp Thạnh đến TBA 110kV Cầu Ngang.
· Xây dựng đường và các hạng mục hỗ trợ thi công và vận hành.
· Xây dựng nhà quản lý vận hành.
· Xây dựng khu nhà ở cán bộ công nhân viên, nhà bảo vệ, hàng rào.
Kế hoạch phát triển và thi công xây dựng Nhà máy điện gió Hiệp Thạnh từ tháng 8 năm 2018 đến tháng 9 năm 2021, cụ thể như sau:
· Tháng 3/2021: Hoàn thành các thủ tục pháp lý và hồ sơ triển khai dự án.
· Tháng 4/2021: Triển khai xây dựng và lắp đặt thiết bị.
· Tháng 3-6/2021: Hoàn thành móng trụ gió đầu tiên.
· Tháng 4-7/2021: Hoàn thành trụ gió đầu tiên
· Tháng 6/2021: Hoàn thiện tuyến đường dây
· Tháng 6-7/2021: Hoàn thành tuyến cáp ngầm
· Tháng 6/2021: Hoàn tất công việc xây dựng cơ bản và lắp đặt kỹ thuật trạm biến áp.
· Tháng 7/2021: Nhận điện từ EVN
· Tháng 7-8/2021: EVN tiến hành thử nghiệm vận hành cho trụ gió
· Tháng 9/2021: Vận hành thương mại
Tiến độ hoàn thành dự án đưa vào sử dụng/hoạt động: tháng 9/ 2021 sau khi kết thúc nghiệm thu vận hành thương mại.
CÁC GIAI ĐOẠN DỰ ÁN
I. GIAI ĐOẠN PHÁT TRIỂN BAN ĐẦU
· Thu thập và phân tích dữ liệu gió
· Khảo sát khu vực dự án.
· Đăng ký đầu tư, thực hiện các thủ tục pháp lý, giải phóng mặt bằng.
· Nghiên cứu khả thi (FS), Đánh giá tác động môi trường và thiết kế cơ sở.
· Thiết kế kỹ thuật.
· Đàm phán và ký kết hợp đồng mua bán điện
· Thu xếp nguồn tài chính.
II. GIAI ĐOẠN XÂY DỰNG

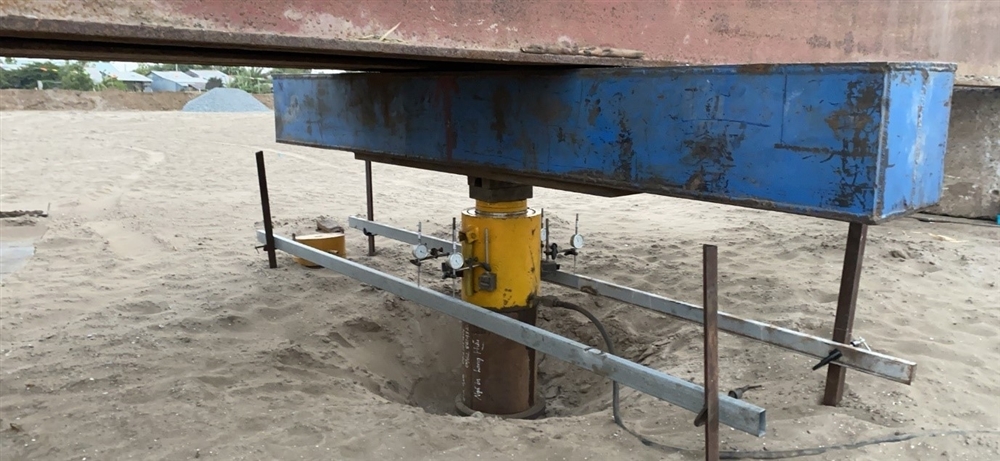

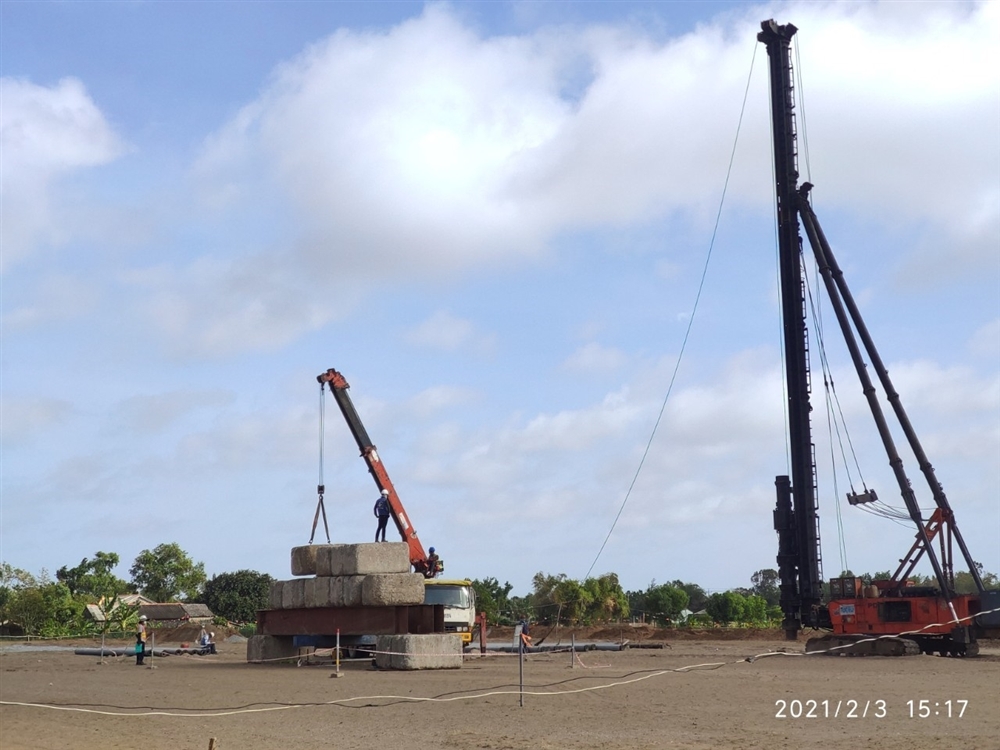

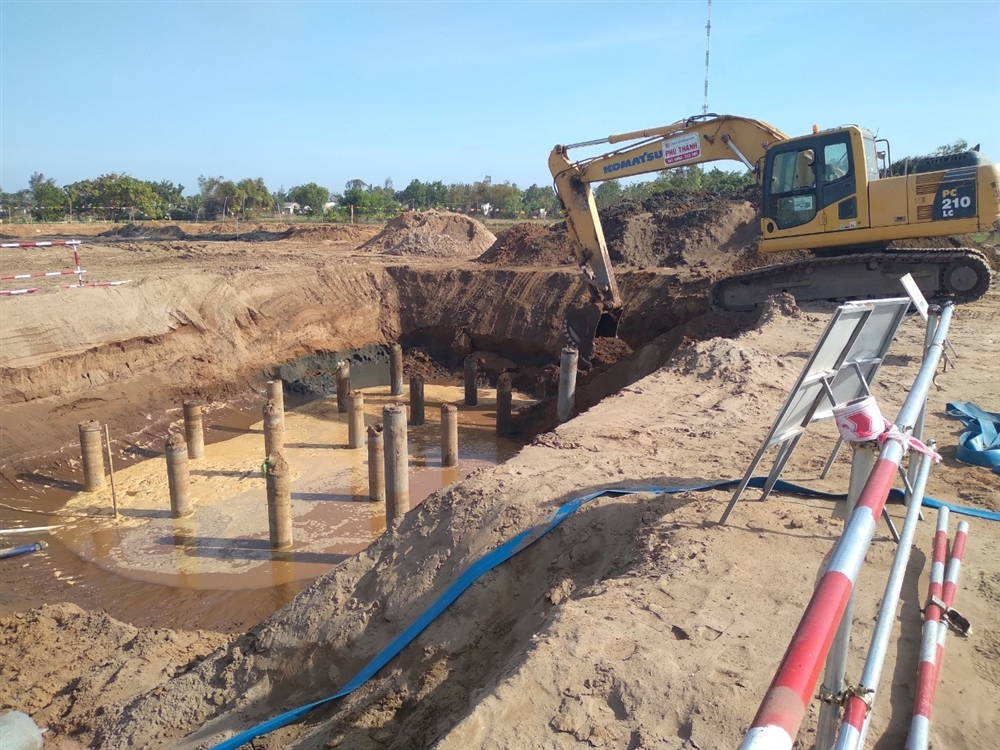

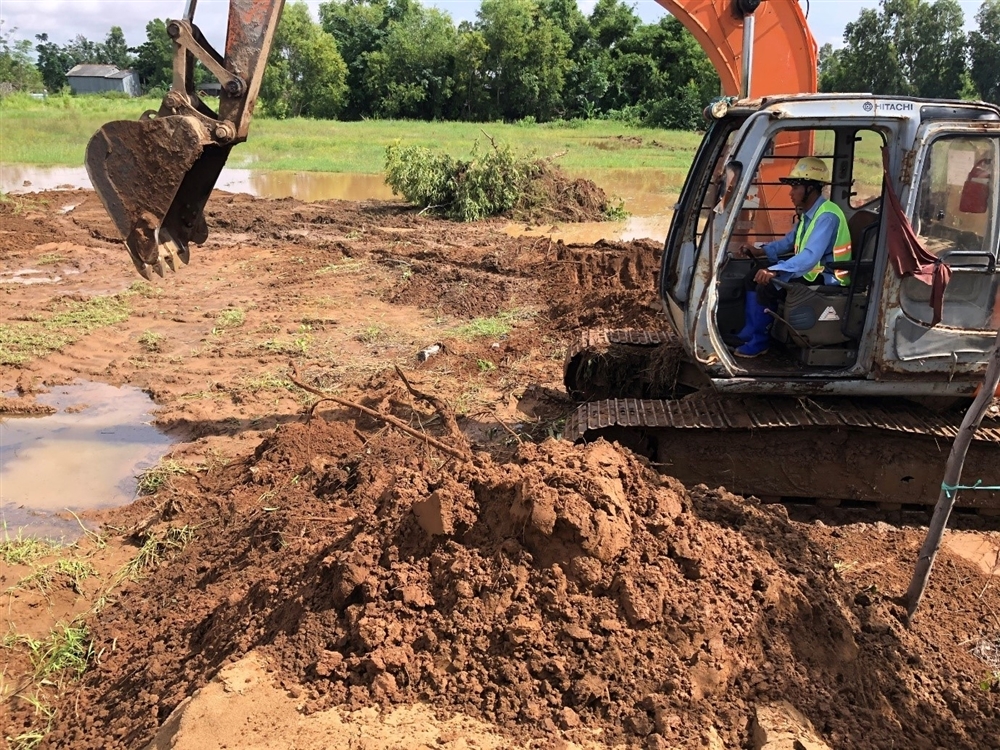

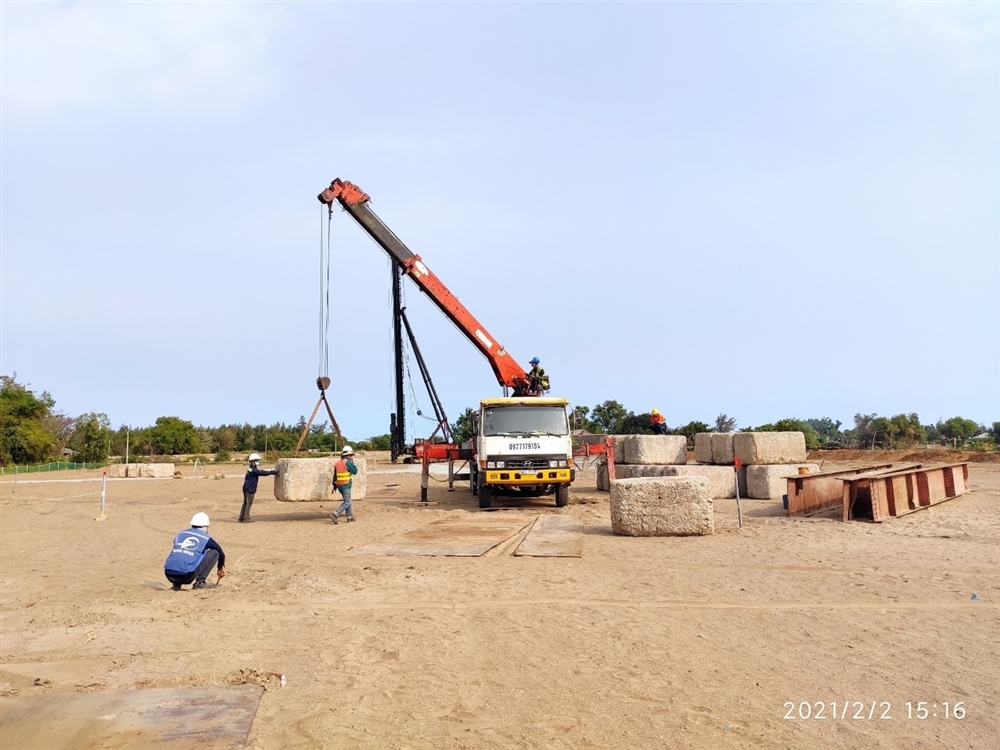

• Thi công các hạng mục xây dựng.
• Thi công các hạng mục điện.
• Xây dựng đường dây truyền tải.
• Lắp đặt tuabin
III. GIAI ĐOẠN VẬN HÀNH
• Truyền tải điện qua đường dây của EVN.
• Giám sát tài nguyên gió ngắn, trung và dài hạn để phát điện.
• Bảo trì các hạng mục nhà máy điện gió.
• 49 năm phát điện.

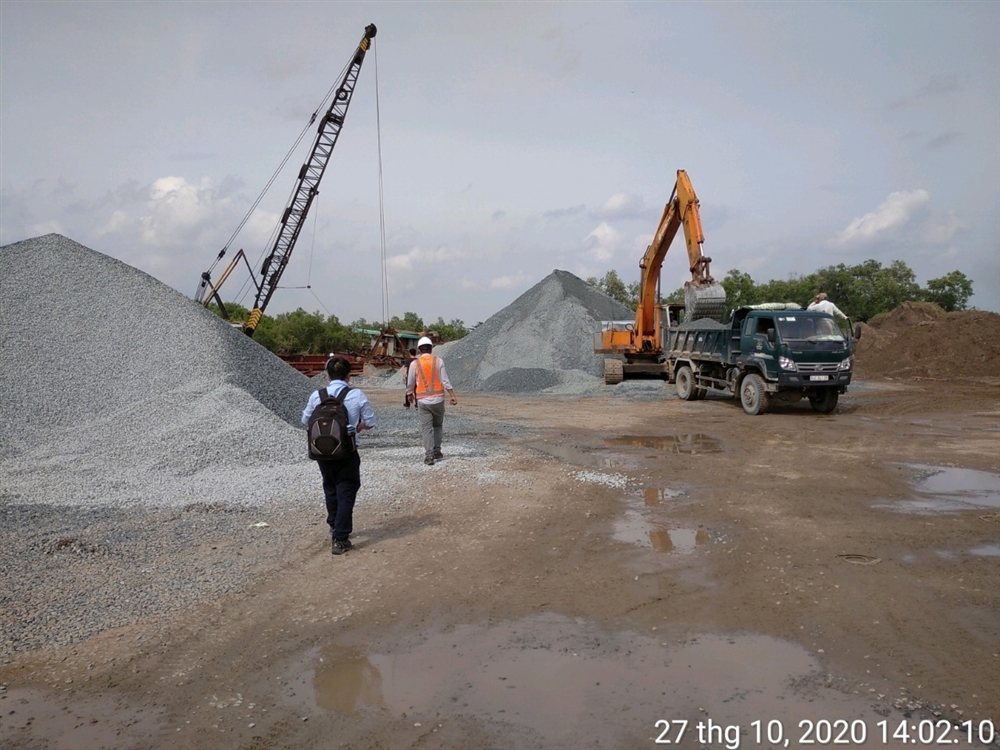

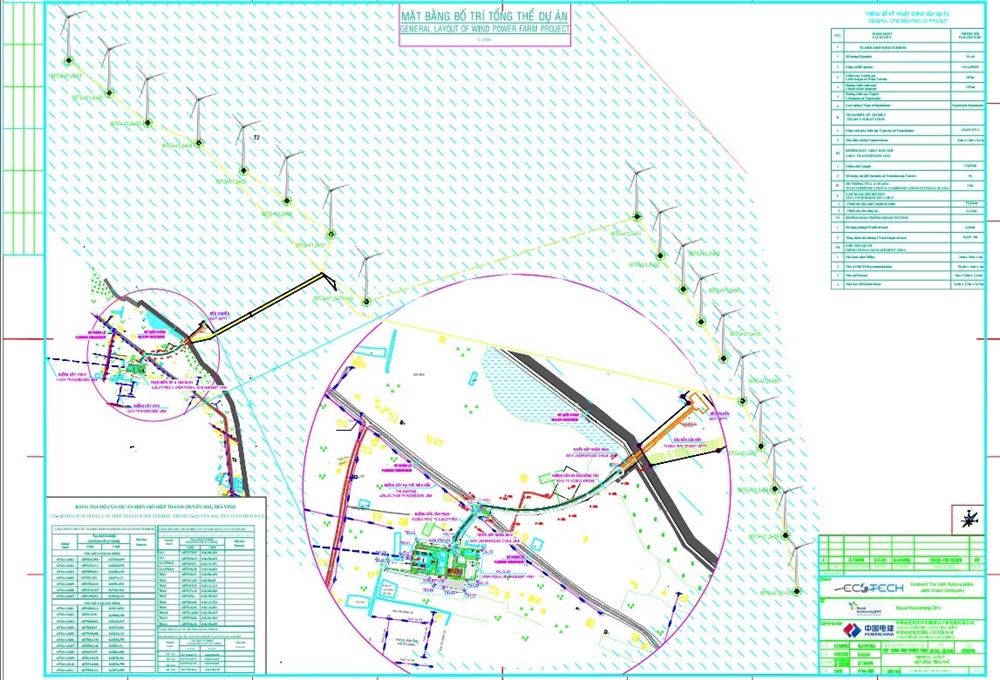

Tổng mặt bằng dự án
KẾ HOẠCH SỬ DỤNG ĐẤT - QUÁ TRÌNH THU HỒI ĐẤT
• Diện tích sử dụng đất có thời hạn của nhà khoảng 31,396 m2
• Diện tích sử dụng đất tạm thời của dự án khoảng 13,400m2.
• Đất nằm dưới hành lang an toàn lưới điện 110kV 195,608m2
Giải phóng mặt bằng
Các thủ tục bồi thường và giải phóng mặt bằng được thực hiện theo luật và các quy định hiện hành của Việt Nam cũng như tham chiếu các thông lệ quốc tế để đưa ra phươn án bồi thường tốt nhất.
Dự án đã xem xét các phương án thiết kế kỹ thuật phù hợp để tránh hoặc giảm thiểu tối đa các trường hợp phải thu hồi đất vĩnh viễn, tái định cư, đồng thời cân bằng giữa các chi phí tài chính, xã hội, môi trường và lợi ích, đặc biệt chú ý đến các tác động đến người nghèo và các đối tượng dễ bị tổn thương.
Dự án chú ý đến việc giảm thiểu các tác động kinh tế và xã hội bất lợi liên quan đến việc thu hồi đất, giải phóng mặt bằng hoặc giới hạn sử dụng đất ở phạm vi phù hợp, bằng cách:
· Đảm bảo bồi thường về đất đai, tài sản trên đất.
· Đảm bảo thực hiện thu hồi đất, tái định cư trên cơ sở trao đổi, tham vấn và có sự tham gia của những người bị ảnh hưởng và các bên liên quan.
Dự án sẽ thiết lập một cơ chế khiếu nại nhất quán sớm nhất có thể, và công bố rộng rãi, cho phép những người bị ảnh hưởng nêu lên những kiến nghị về vấn đề bồi thường, tái định cư một cách kịp thời, và được xử lý thảo đáng, hiệu quả.
